Réhabilitation de la lagune : mise en place du complexe d’étanchéité : juin-juillet 2016
La lagune présente sur la station de traitement (STEP) de la société TEN et recueillant les eaux de ruissellement du site Lambiotte devait faire l’objet de travaux de réhabilitation par l’ADEME. En effet, une perte d’étanchéité, causée vraisemblablement par l’activité de rongeurs, avait été observée.
En septembre 2015, les travaux de détournement temporaire des eaux et de curage des sédiments ont été réalisés.
Les travaux d’étanchéité, après la phase de dimensionnement, ont pu être réalisés en juin et juillet 2016.
La société SADE a été missionnée pour réaliser cette opération qui s’est déroulées entre 5 juin et le 29 juillet 2016. Les travaux ont été quelques peu perturbés par les fortes pluies du mois de juin. Les opérations comprenaient les principales phases suivantes :
- l’installation du chantier et la livraison du matériel
- le débroussaillage des environs de la lagune
- le pompage des eaux présentes en fond de lagune
- le terrassement des fonds de la lagune afin de réaliser les pentes adaptées des talus
- le reprofilage des talus
- la réalisation des tranchées d’encrage du complexe d’étanchéité
- la pose des lais de géocomposite et de géomembrane
- le remblai des tranchées d’encrage et le repli du chantier
La société TAUW France a été sélectionnée pour réaliser la supervision des travaux et réaliser les études de conception du système d’étanchéité.

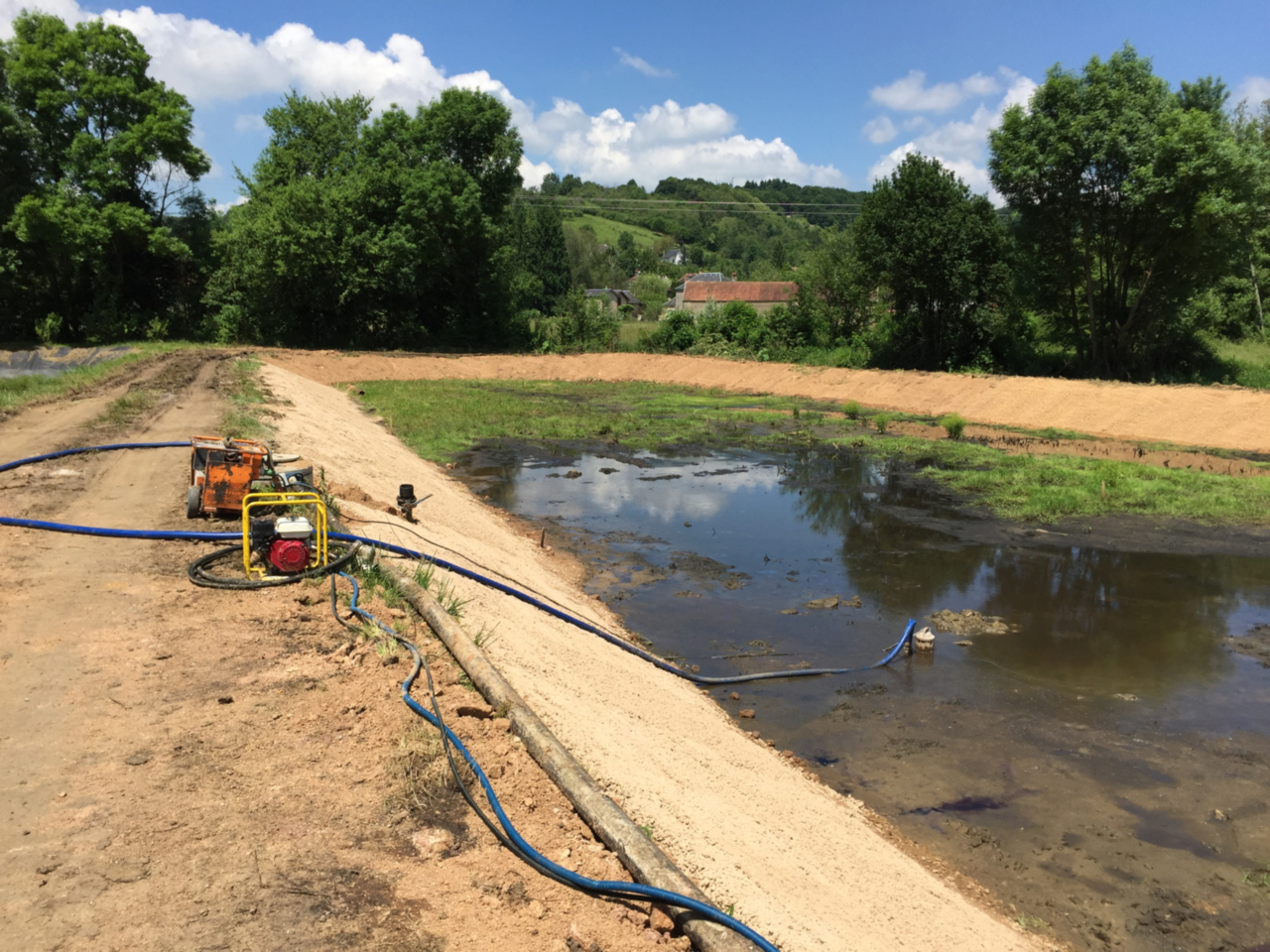

- Pompage des eaux présentes en fond de la lagune – 30 juin 2016
- reprofilage du fond de forme – 1er juillet 2016
- lagune et tranchée d’encrage après travaux de reprofilage – 5 juillet 2016
- Pose des lais de géotextiles – 19 juillet 2016
- réalisation des soudures et des lais – 19 juillet 2016
- réception de la lagune après travaux – 29 juillet 2016
